Banyo yenileme nasıl yapılır? İş sırası ve kontrol listesi
Banyo yenilemede en pahalı hata, işi yanlış sırada yapmaktır: yeni döşenen fayans, tesisat için tekrar kırılır. Doğru sıra, süre, malzeme hesabı ve teslimde kontrol.
Yayın tarihi: 5 Ekim 2026

Kapsam: neler değişiyor?
"Banyo yenileme" çok farklı büyüklükte işleri anlatır. Teklif almadan önce kapsamı netleştirmek gerekir:
| Kapsam | Neler yapılır | Yaklaşık süre |
|---|---|---|
| Yüzey yenileme | Fayans değişimi, armatür yenileme — tesisata dokunulmaz | 4-6 gün |
| Komple yenileme | Söküm + tesisat + yalıtım + fayans + vitrifiye | 7-12 gün |
| Yer değişikliği | Klozet/lavabo yeri değişiyor, gider taşınıyor | 10-15 gün |
Süreler kuruma beklemelerini içerir ve kısaltılamaz: su yalıtımı, şap ve derz kendi süresini ister.

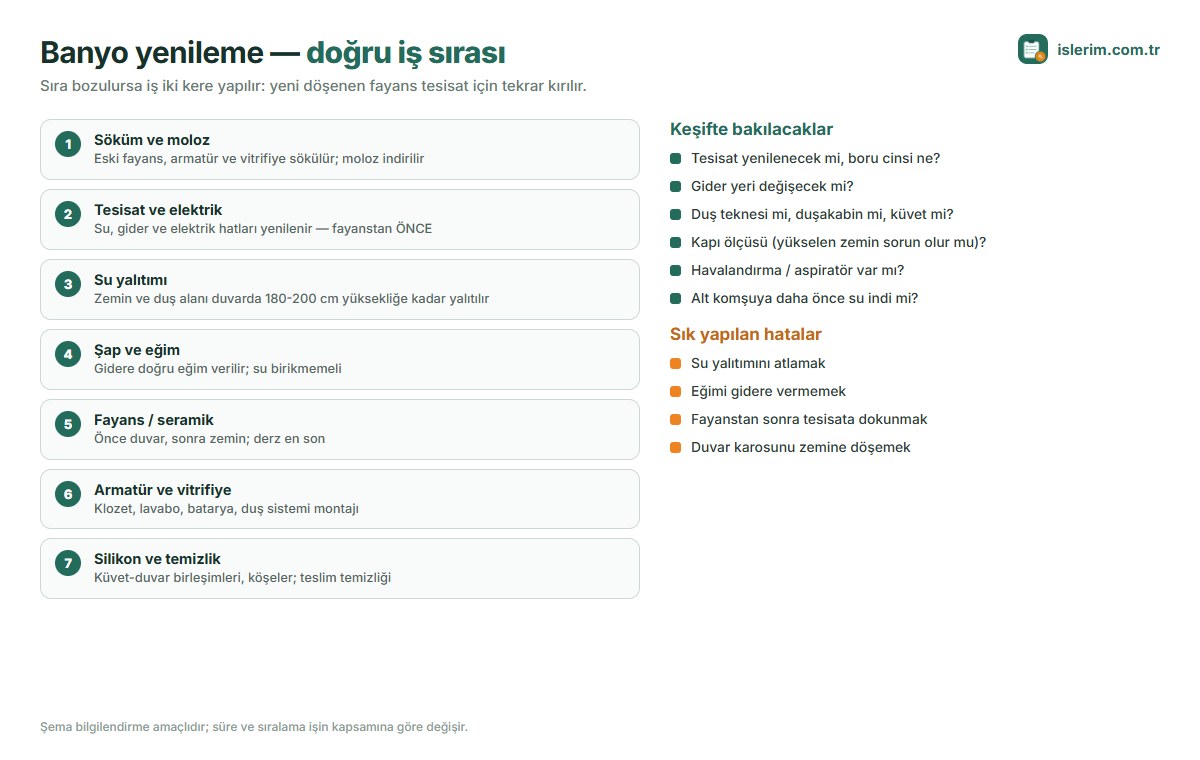

İş sırası — neden önemli?
- Söküm ve moloz — eski fayans, armatür, vitrifiye; moloz aynı gün indirilmeli
- Tesisat ve elektrik — su, gider, elektrik hatları yenilenir
- Su yalıtımı — zemin ve duş alanı duvarda belirli yüksekliğe kadar
- Şap ve eğim — gidere doğru eğim verilir
- Fayans — önce duvar, sonra zemin; derz en son
- Armatür ve vitrifiye — klozet, lavabo, batarya, duş sistemi
- Silikon ve teslim temizliği
Su yalıtımı neden şart?
Banyo, evin en çok su gören yeridir. Yalıtım yapılmazsa su zamanla şapın altına iner ve alt kat komşuya geçer. Sonradan düzeltmek, banyoyu baştan sökmek demektir.
- Zeminin tamamı yalıtılır
- Duş/küvet alanında duvar da belirli bir yüksekliğe kadar yalıtılır
- Köşeler ve boru çıkışları bant/manşetle detaylandırılır
- Gider dibi ayrıca detaylandırılır
Katman mantığının ayrıntısı için çatı ve teras su yalıtımı sayfamıza bakabilirsin; prensip aynıdır.
Keşifte neler kontrol edilir?
- Tesisat yenilenecek mi? Boru cinsi ne (galvaniz, PPRC, pex)?
- Gider yeri değişecek mi? Klozet gideri taşımak en zahmetli iştir.
- Duş teknesi mi, duşakabin mi, küvet mi? Zemin kotunu etkiler.
- Kapı ölçüsü — zemin yükselirse kapı altı sorun olur.
- Havalandırma / aspiratör var mı? Nem ve küf için belirleyici.
- Alt komşuya daha önce su indi mi? Varsa yalıtım daha dikkatli yapılmalı.
- Asansör ve moloz — malzeme nasıl çıkacak, moloz nereye?
- Elektrik — ayna ışığı, priz, ısıtıcı eklenecek mi?
Sık yapılan hatalar
- Su yalıtımını atlamak — en pahalıya patlayan hata
- Eğimi gidere vermemek — zeminde su birikir
- Duvar karosunu zemine döşemek — aşınmaya dayanmaz, kayar
- Fayansı tek partiden almamak — ton farkı duvarda belli olur
- Fire payı bırakmamak — sonradan aynı seriden bulunamaz
- Silikonu atlamak — küvet/duş birleşimlerinden su sızar
- Aspiratörü unutmak — nem, küf ve boya kabarması
Fiyatı ne belirler?
| Etken | Nasıl etkiler |
|---|---|
| Kapsam | Yüzey yenileme ile komple yenileme arasında büyük fark var |
| Tesisat değişimi | Yenilenecekse işçilik ve süre artar |
| Gider yeri değişimi | Zemin kırımı ve kot ayarı gerekir |
| Fayans ebadı ve cinsi | Büyük ebat ve doğal taş işçiliği yükseltir |
| Vitrifiye sınıfı | Klozet, lavabo, batarya fiyat aralığı çok geniştir |
| Moloz ve nakliye | Konteyner ve taşıma ayrı kalemdir |
| Kat ve asansör | Malzeme taşıma süresi |
Teklifin kalem kalem olması şart: söküm, moloz, tesisat, yalıtım, şap, fayans işçiliği, malzeme, vitrifiye montajı. Yazılı teklif nasıl okunur.
İş tesliminde kontrol
- Zeminde su birikiyor mu? Bir kova su dökülerek denenir.
- Derzler boş kalmış mı, köşeler silikonlanmış mı?
- Klozet ve lavabo sağlam sabitlenmiş mi, sallanıyor mu?
- Batarya ve duş basıncı ve sıcak-soğuk yönü doğru mu?
- Gider akışı hızlı mı, koku var mı (sifon kuru olabilir)?
- Kapı rahat açılıyor mu?
- Garanti süresi fişe yazıldı mı?
Fayans ve malzeme miktarı
Zemin ve duvar alanını gir; fire payıyla birlikte kaç kutu, kaç torba yapıştırıcı ve kaç kg derz gerektiğini hesaplar.
Kabul: 5 kg/m² yapıştırıcı, 0,5 kg/m² derz. Büyük ebat karo, desenli döşeme ve çapraz döşemede fire payı %15'e çıkarılır. Bu sonuç ön hesaptır; kesin değer keşif ile belirlenir.
Sık sorulanlar
Söküm dahil komple yenileme ortalama 7-12 gündür. Su yalıtımı ve şapın kuruması beklenir; bu süre kısaltılamaz. Gider yeri değişiyorsa 15 güne kadar çıkabilir.
Şarttır. Yalıtımsız banyoda su zamanla şapın altına iner ve alt kata geçer. Sonradan düzeltmek banyonun tamamen sökülmesi demektir.
Teknik olarak mümkündür ama zemin yükselir, kapı altı sorun olur ve altta kalan eski yalıtım kontrol edilemez. Çoğu usta sökmeyi önerir.
Yaygın uygulama önce duvar, sonra zemindir; böylece duvar karosu zemine oturur ve birleşim daha temiz olur. Derz en son yapılır.
Zemin + duvar alanına fire payı eklenir: düz döşemede yaklaşık %10, büyük ebat veya çapraz döşemede %15. Yukarıdaki hesap aracından kutu sayısını bulabilirsin.
Keşifte ölçüleri ve kontrol listesini kaydet; kalem kalem teklif çıkar (söküm, tesisat, yalıtım, şap, fayans, vitrifiye, moloz). İş gün gün ilerlerken ödeme ve avansları kaydet, bitince imzalı servis fişini müşteriye gönder.
