Çatı ve teras su yalıtımı nasıl yapılır?

Tavandan su damlıyorsa sorun çoğu zaman göründüğü yerde değildir. Katman sırası, yöntem seçimi, keşifte bakılacaklar, malzeme hesabı ve işi bozan hatalar.

Yayın tarihi: 5 Ekim 2026

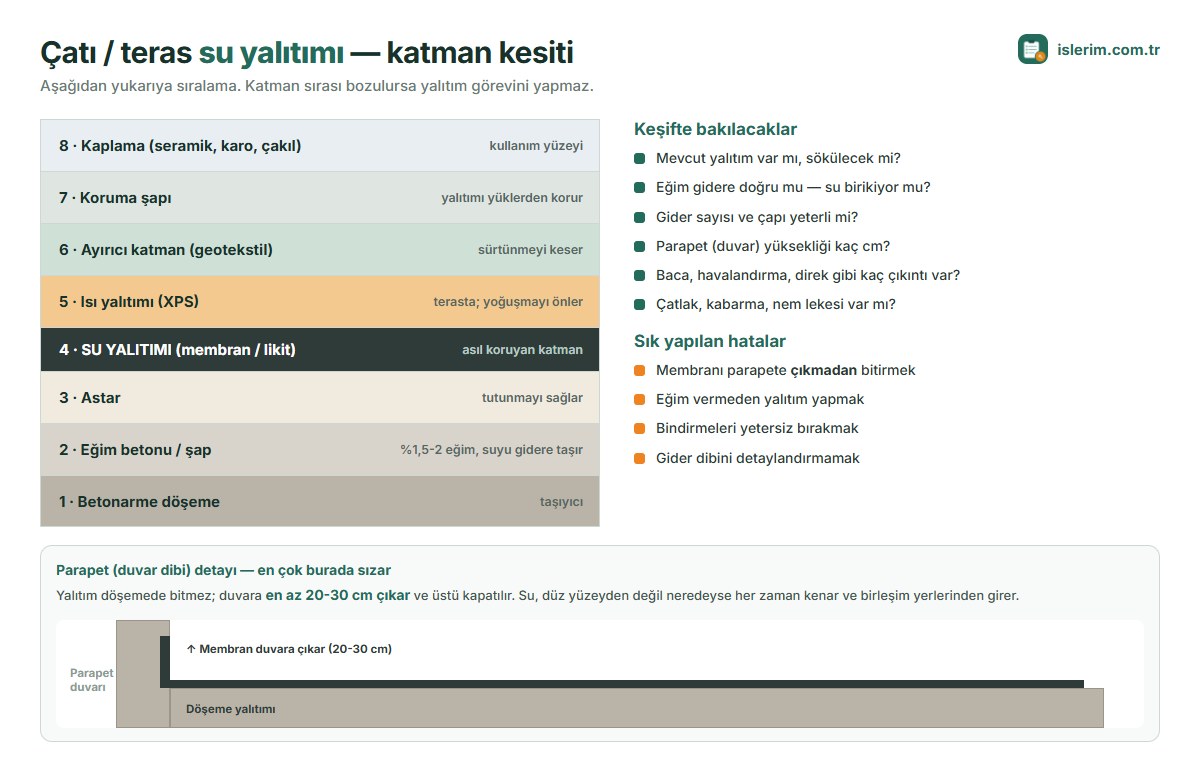

Çatı ve teras su yalıtımı katman kesiti: döşeme, eğim betonu, astar, membran, ısı yalıtımı, koruma şapı ve kaplama
Katman sırası. Su yalıtımı tek başına bir ürün değil, bir sistemdir; sıra bozulursa görevini yapmaz.

Ne zaman gerekir?

  • Tavanda nem lekesi, kabarma ya da damlama — en belirgin işaret
  • Terasta su birikmesi — eğim yoksa ya da gider tıkalıysa
  • Kaplamada kabarma, derzlerde kararma
  • Alt kat komşudan şikâyet — su genelde bir kat aşağıda görünür
  • Mevcut yalıtımın ömrünü doldurması — bitümlü örtülerde zamanla çatlama ve büzüşme olur
  • Yeni yapımda — kaplama yapılmadan önce
Suyun göründüğü yer, girdiği yer değildir. Su eğim boyunca ilerler, kirişten yürür ve metrelerce ötede damlar. Bu yüzden "damlayan yeri yamamak" çoğu zaman sorunu çözmez.

Hangi yöntem, nerede?

YöntemNasıl uygulanırNerede tercih edilir
Bitümlü örtü (membran)Rulo halinde serilir, şaloma ile yapıştırılır, bindirmeler kaynatılırGeniş ve düz teraslarda; en yaygın yöntem
Likit (sürme) membranFırça/rulo ile kat kat sürülür, kuruyunca derzsiz film oluştururÇok çıkıntılı, dar ve karmaşık yüzeylerde
Çimento esaslı sürme izolasyonİki bileşenli harç olarak sürülürBalkon, ıslak hacim, su deposu
Sentetik membran (TPO/PVC)Mekanik tespit ya da yapıştırma, sıcak hava ile birleştirmeBüyük çatılarda, sanayi yapılarında
Sıvı poliüretanEk yerleri olmayan esnek filmHareketli ve çatlak riski olan yüzeylerde

Yöntem seçimi yüzeye ve kullanıma göre yapılır: üstünde yürünecek bir teras ile üstüne çıkılmayan bir çatı aynı çözümü istemez.

Keşifte neler kontrol edilir?

  1. Mevcut yalıtım var mı? Varsa sökülecek mi, üstüne mi uygulanacak? (Islanmış eski katman kalırsa altta nem hapsolur.)
  2. Eğim var mı, giderlere doğru mu? Su birikmesi her yalıtımı zamanla yener.
  3. Gider sayısı ve çapı yeterli mi, süzgeçler takılı mı?
  4. Parapet (duvar) yüksekliği — yalıtımın çıkacağı yükseklik buradan belirlenir.
  5. Çıkıntı sayısı: baca, havalandırma, direk, klima ayakları. Her çıkıntı ayrı detay demektir.
  6. Yüzey durumu: çatlak, kabarma, gevşek şap, kir ve nem.
  7. Alt katta iz var mı? Varsa kaçağın yeri hakkında fikir verir.
  8. Ulaşım: malzeme nasıl çıkacak, asansör/vinç gerekir mi?

Uygulama aşamaları

  1. Yüzey hazırlığı — temizlik, gevşek parçaların alınması, çatlak tamiri
  2. Eğim — yoksa eğim betonu/şapı ile verilir (yaygın kabul %1,5-2)
  3. Astar — yüzeyin emiciliğini dengeler, tutunmayı artırır
  4. Detaylar önce — gider dipleri, köşeler, parapet birleşimleri, çıkıntılar
  5. Ana yüzey — membran serilir, bindirmeler kaynatılır/birleştirilir
  6. Parapete çıkış — yalıtım duvara çıkarılır ve üstü kapatılır
  7. Su testi — giderler tıkanıp yüzey su ile doldurulur, bekletilir
  8. Koruma katmanı — ayırıcı + koruma şapı; sonra kaplama
Su testi atlanmamalı. Yalıtımın üstü kapandıktan sonra çıkan kaçak, bütün kaplamanın sökülmesi demektir. Test, işin en ucuz adımıdır.

Sık yapılan hatalar

  • Parapete çıkmamak — yalıtımı döşemede bitirmek. Su neredeyse her zaman kenardan girer.
  • Eğim vermeden yalıtım yapmak — biriken su en iyi malzemeyi bile zamanla yener.
  • Bindirmeleri yetersiz bırakmak — üretici föyünde yazan bindirme payına uyulmalı.
  • Gider dibini detaylandırmamak — en sık sızma noktalarından biridir.
  • Islak yüzeye uygulama — tutunmaz, kabarır.
  • Isı yalıtımını atlamak — terasta yoğuşma, yalıtımın altında nem yapar.
  • Koruma katmanı koymamak — güneş ve yürüme yükü membranı kısa sürede yorar.
  • Soğukta uygulama — düşük sıcaklıkta birçok ürün düzgün yapışmaz; föydeki sıcaklık aralığına bakılmalı.

Miktar nasıl hesaplanır?

Yalıtım alanı = teras alanı + parapet çıkış alanı. Parapet çıkışı, duvar çevresi × çıkış yüksekliği olarak eklenir. Örneğin 10×6 m (60 m²) bir terasta, çevre 32 m ve 30 cm çıkışla yaklaşık 9,6 m² daha eklenir.

  • Bindirme payı eklenir — oran ürüne göre değişir, föyde yazar
  • Fire payı — çıkıntı ve kesimlere göre yaklaşık %10
  • Astar — m² sarfiyatı ürün föyünde belirtilir
  • Detay malzemesi — gider flanşı, köşe bandı, mastik ayrıca sayılır
Kalınlık, bindirme ve sarfiyat değerleri ürüne göre değişir. Kesin miktar için kullanılacak ürünün teknik föyüne bakılmalıdır; buradaki değerler yaygın uygulama kabulleridir.

Fiyatı ne belirler?

EtkenNasıl etkiler
Alan (m²)Ana çarpan; küçük alanlarda m² fiyatı yükselir
Söküm var mıEski yalıtımın sökülüp atılması ayrı iş ve ayrı maliyettir
Eğim gerekiyor muEğim betonu/şap ayrı kalemdir, işi günlerce uzatır
Yöntem ve ürün sınıfıBitümlü, sentetik, poliüretan arasında ciddi fark olur
Çıkıntı sayısıHer baca ve gider ayrı detay, ayrı emek
Isı yalıtımı dahil miTerasta çoğu zaman birlikte yapılır
Kaplama dahil miKoruma şapı ve seramik ayrı kalemlerdir
Ulaşım ve molozMalzemenin çıkarılması, molozun indirilmesi

Bu yüzden tek rakamlı teklif bu işte risklidir. Teklifin kalem kalem olması gerekir: söküm, eğim, astar, yalıtım, detay, koruma, kaplama, moloz. Yazılı teklif nasıl okunur yazımıza bakabilirsin.

İş tesliminde neler kontrol edilir?

  1. Su testi yapıldı mı, sonucu ne oldu?
  2. Parapet çıkışları her yerde var mı, üstü kapatılmış mı?
  3. Gider dipleri detaylandırılmış mı, süzgeçler takılı mı?
  4. Bindirmeler düzgün ve sürekli mi, açık uç var mı?
  5. Yüzeyde su birikmesi kalmış mı (eğim testi)?
  6. Kullanılan ürünlerin adı ve miktarı yazılı olarak verildi mi?
  7. Garanti süresi fişe yazıldı mı, neyi kapsıyor?

Bu kontrolleri yazılı bir teslim belgesiyle kayda geçirmek iki tarafı da korur — servis fişi örneğimizi kullanabilirsin.

Kaplama ve malzeme miktarı

Teras üstüne seramik/karo döşenecekse alan ve fire payını buradan hesaplayabilirsin. Membran metrajı için alana bindirme payı eklenir (aşağıda anlatıldı).

🧮 Fayans / seramik hesabı

Kabul: 5 kg/m² yapıştırıcı, 0,5 kg/m² derz. Büyük ebat karo, desenli döşeme ve çapraz döşemede fire payı %15'e çıkarılır. Bu sonuç ön hesaptır; kesin değer keşif ile belirlenir.

Sık sorulanlar

Çatı akıntısı nereden gelir?

Akıntının göründüğü yer, suyun girdiği yer olmayabilir; su eğim boyunca ilerler. En sık sebepler: parapet birleşimi, gider dibi, baca dibi, kiremit kayması ve tıkalı dere/oluk.

Teras yalıtımı kaç yılda bir yenilenir?

Ürüne, uygulamaya ve güneş/yük durumuna göre değişir. Koruma katmanı olmayan, doğrudan güneş gören yalıtımlar daha hızlı yorulur. Kabarma, çatlama ve derz açılması yenileme işaretidir.

Eski yalıtımın üstüne yenisi yapılır mı?

Bazı durumlarda yapılır ama eski katman ıslaksa altta nem hapsolur ve yeni yalıtım kabarır. Nem ölçümü yapılmadan üstüne uygulamak risklidir.

Su testi nasıl yapılır?

Giderler geçici olarak tıkanır, yüzey birkaç santim su ile doldurulur ve bekletilir. Alt kat gözlenir. Kaplama yapılmadan önce uygulanır.

Balkon yalıtımı da aynı mı?

Mantık aynı, ölçek farklıdır. Balkonda genelde çimento esaslı sürme izolasyon ve doğru eğim yeterlidir; parapet/korkuluk dibi ve kapı eşiği detayı kritiktir.

Bu işi İşlerim'de nasıl takip edersin?

Keşifte ölçüyü ve kontrol listesini kaydet, kalem kalem teklif oluştur (söküm, eğim, astar, yalıtım, detay, koruma), müşteriye yazılı gönder. İş bitince su testi sonucunu ve garanti süresini servis fişine yaz, WhatsApp'tan ilet.
